Sanierung der Windmühle

2015

2025
Eckdaten
Zielsetzung: dieses technische Denkmal grundlegend zu sanieren und für eine Nutzung als Ferienwohnung, sowie gleichzeitig seinen Mühlencharakter und sein Äußeres für die Bewahrung des Dorfbildes dauerhaft zu erhalten.

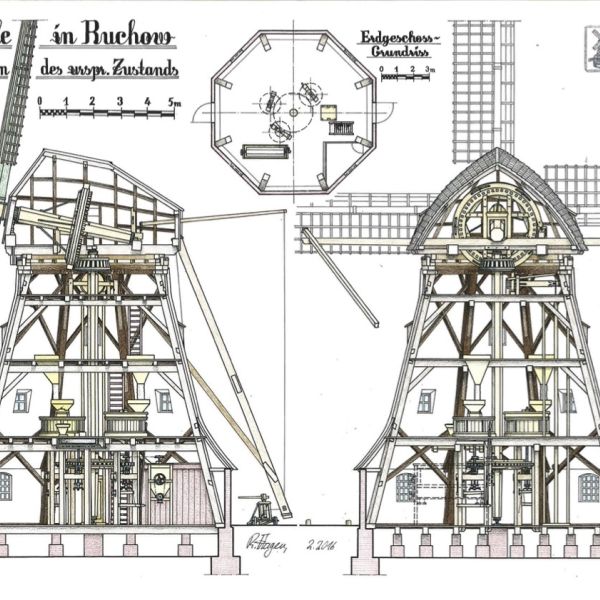

Aus dem sehr schlechten baulichen Zustand der Mühle ergaben sich für die Sanierung zwei unterschiedliche Bereiche: denkmalgerechte äußere Gestaltung und Sicherung der Grundsubstanz der zum Teil innenliegenden Mühlentechnik durch
– Sanierung des Tragrahmens, neue Außenverkleidung, einschl. Verschalung und vollständiger Schindelung,
– Kappenerneuerung einschl. Wellbalken und neue Windrose,
– neues Außenmauerwerk im Erdgeschoss, neue Fenster und Türen, neues Flügelkreuz.

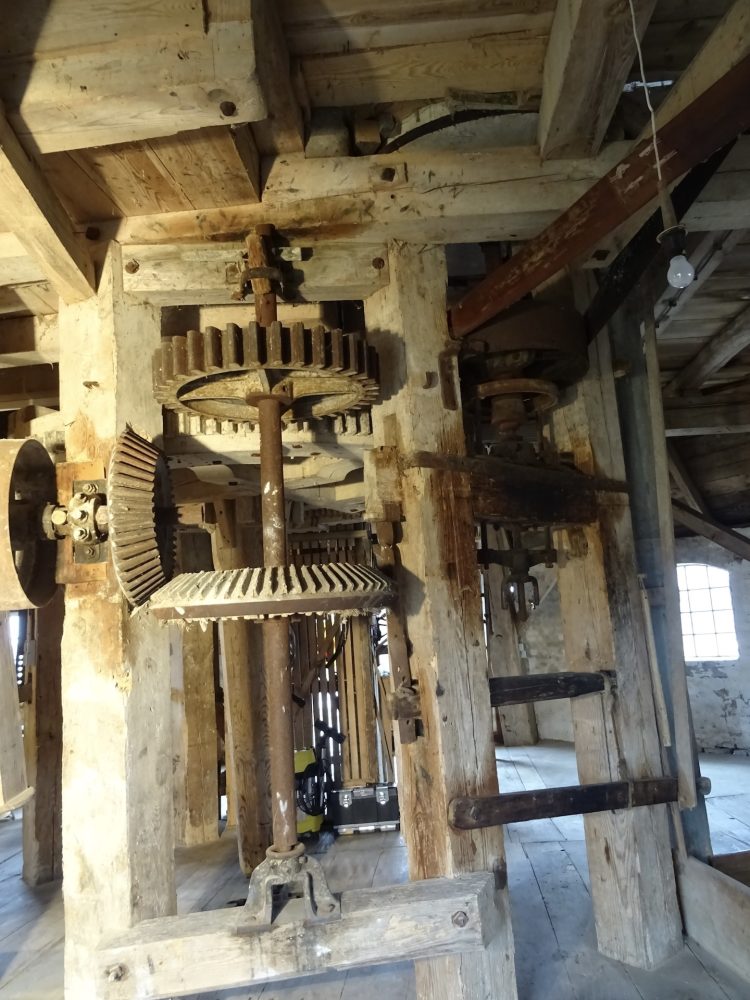

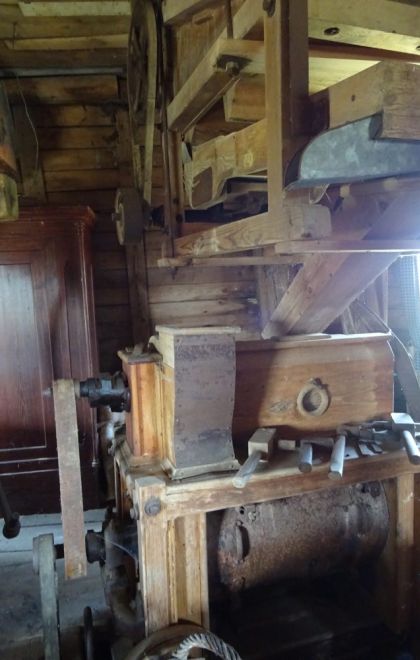

Diese Arbeiten erfolgen unter Beachtung des überlieferten Erscheinungsbildes der Mühle und unter Einbeziehung zeitgemäßer technischer Möglichkeiten für funktionale Elemente der Mühlentechnik (z.B. Windrose) durch fachgerechte Hand und in höchster Qualität. Im Inneren der Mühle wird die gut erhaltene primäre Mühlentechnik im Bestand, allerdings ohne Funktion, erhalten.
Sehenswert
Etappen der Sanierung
-
04/2016

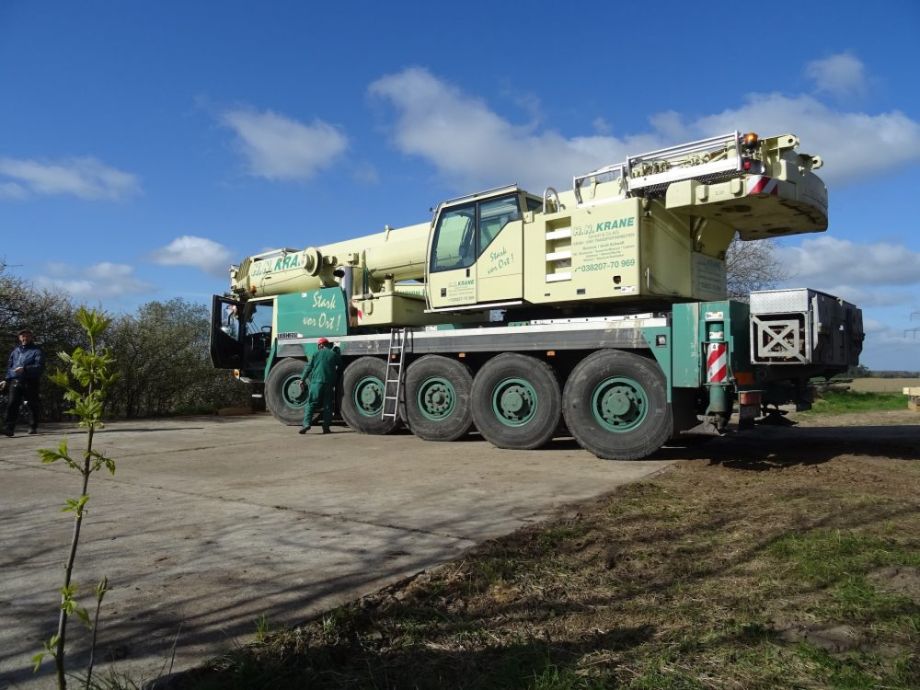

Baubeginn: Demontage Außenelemente, Montage Notdach
-
05-08/2016

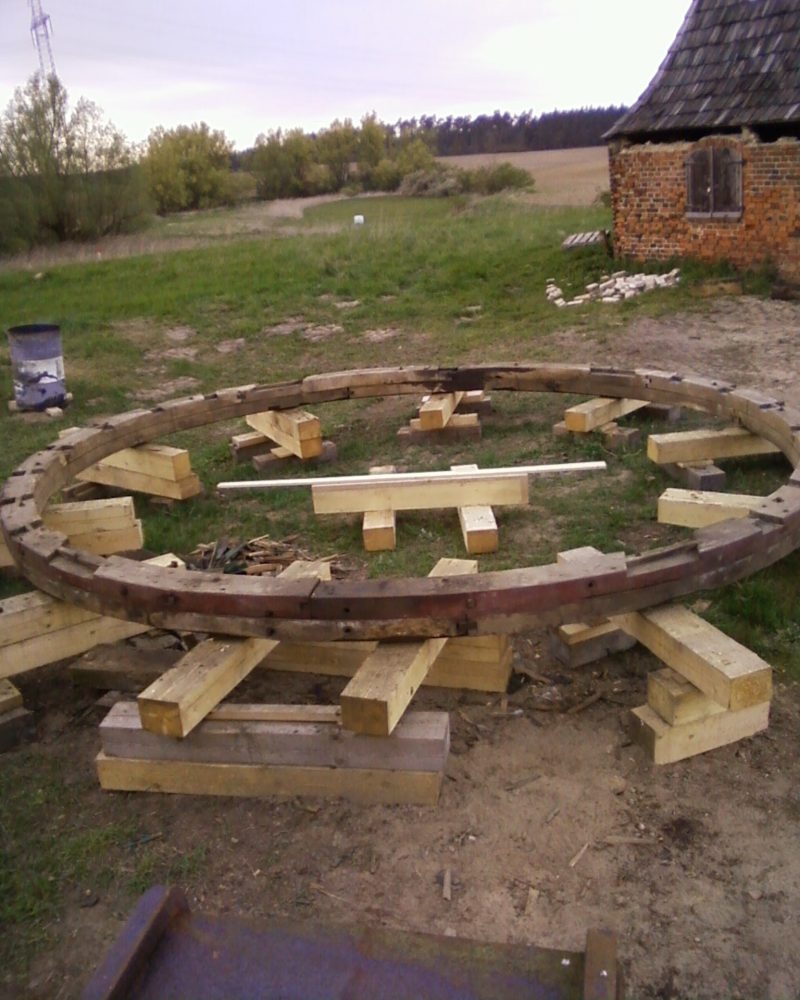

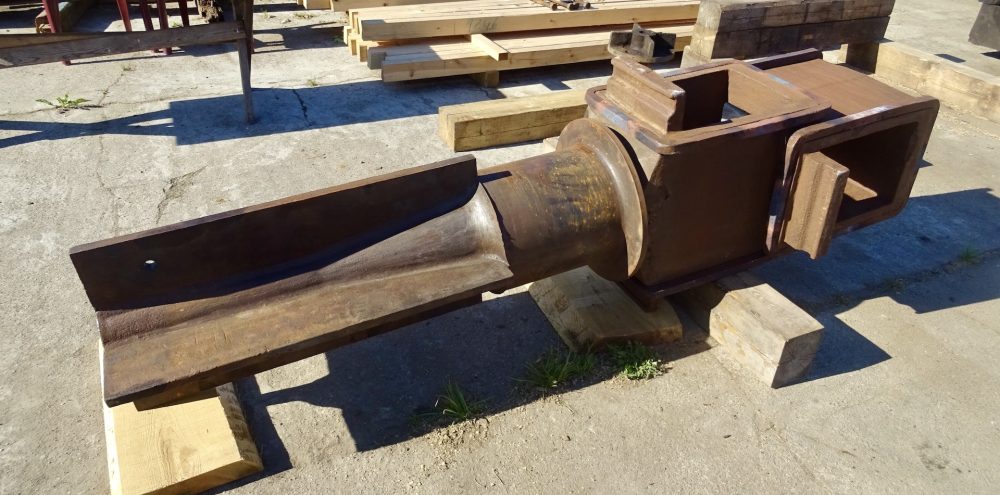

Sanierung Kappe und Flügelwelle
-
05-12/2016

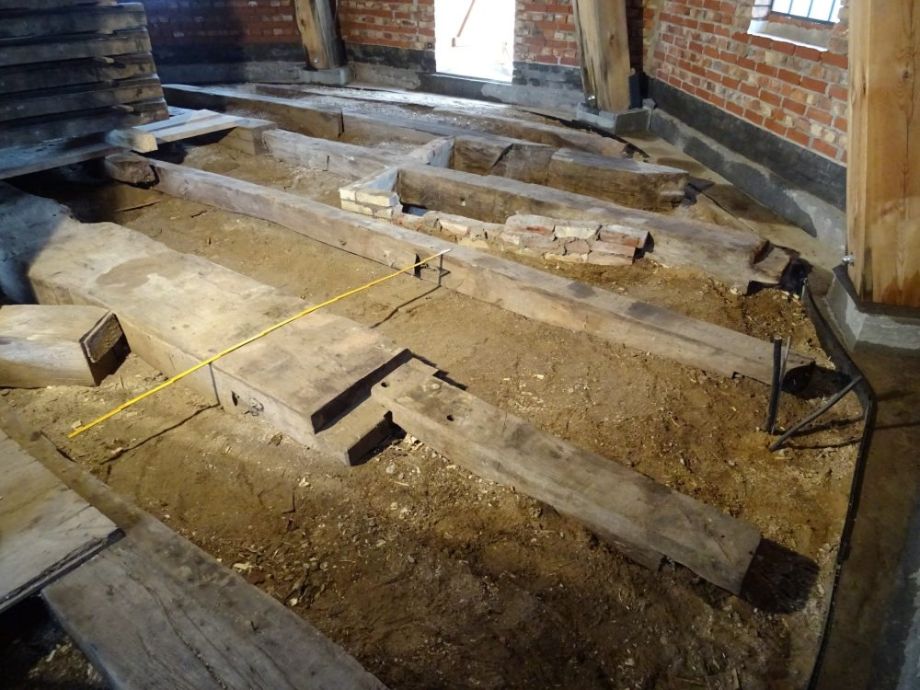

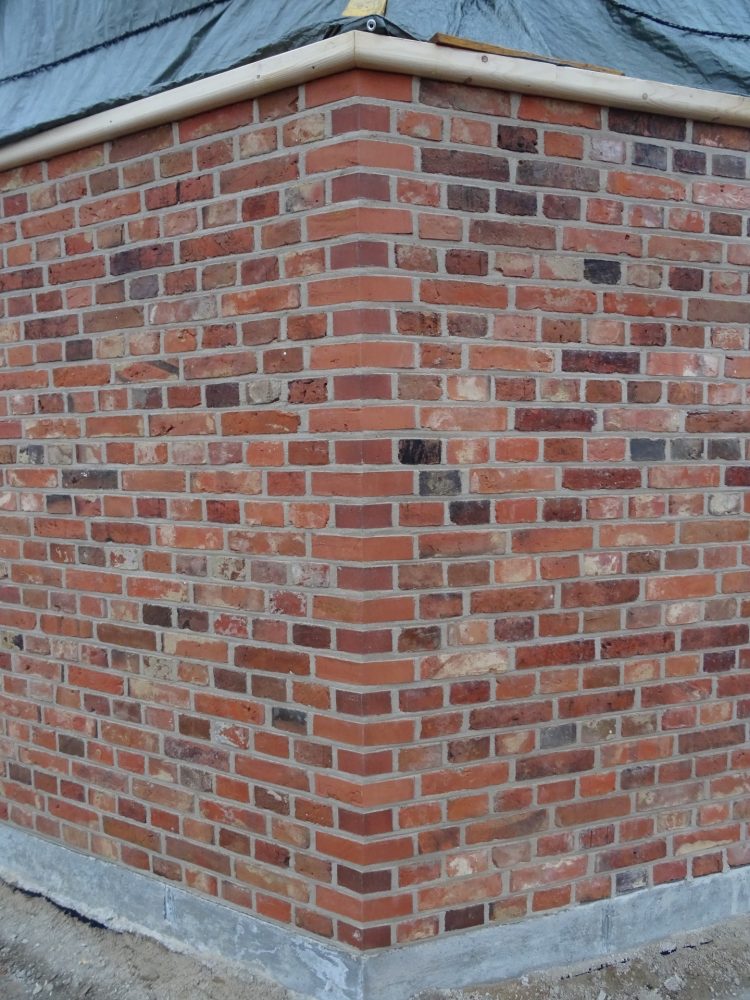

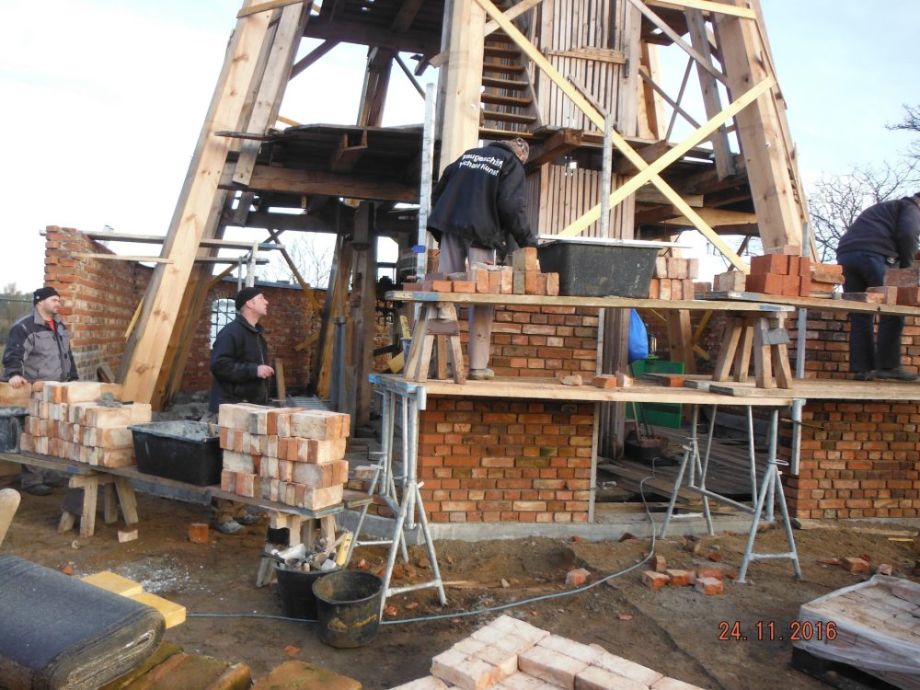

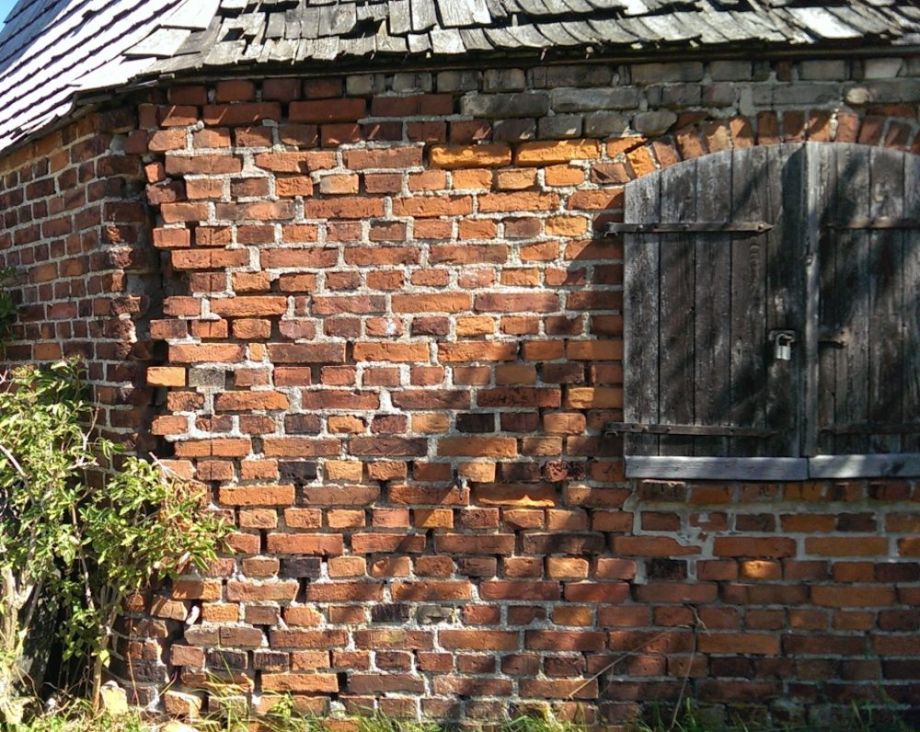

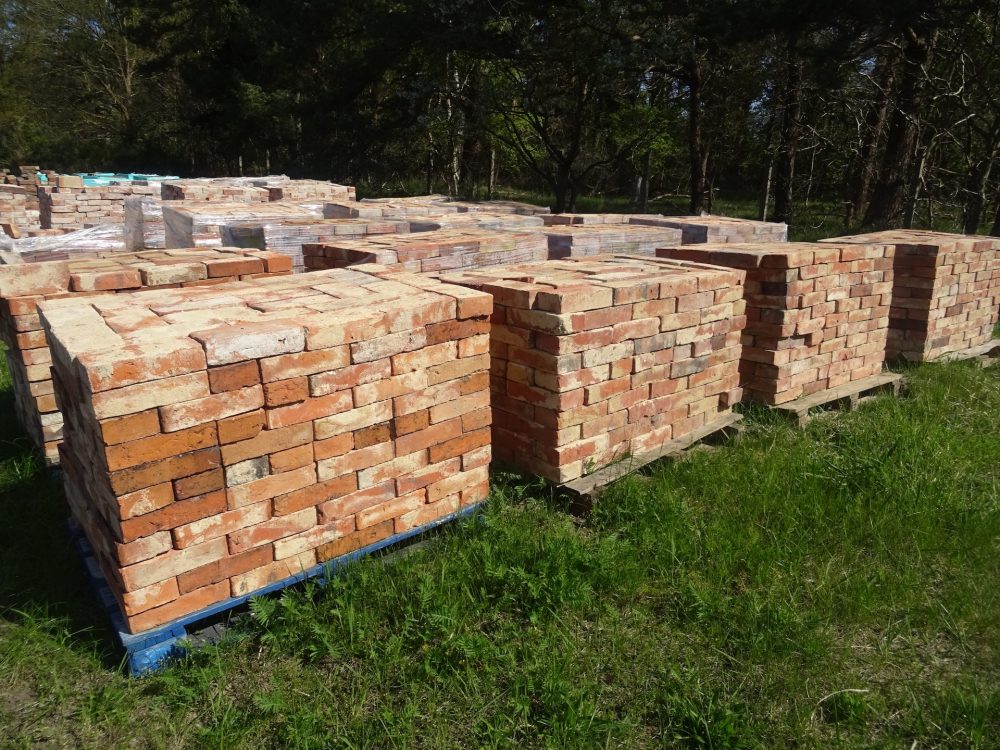

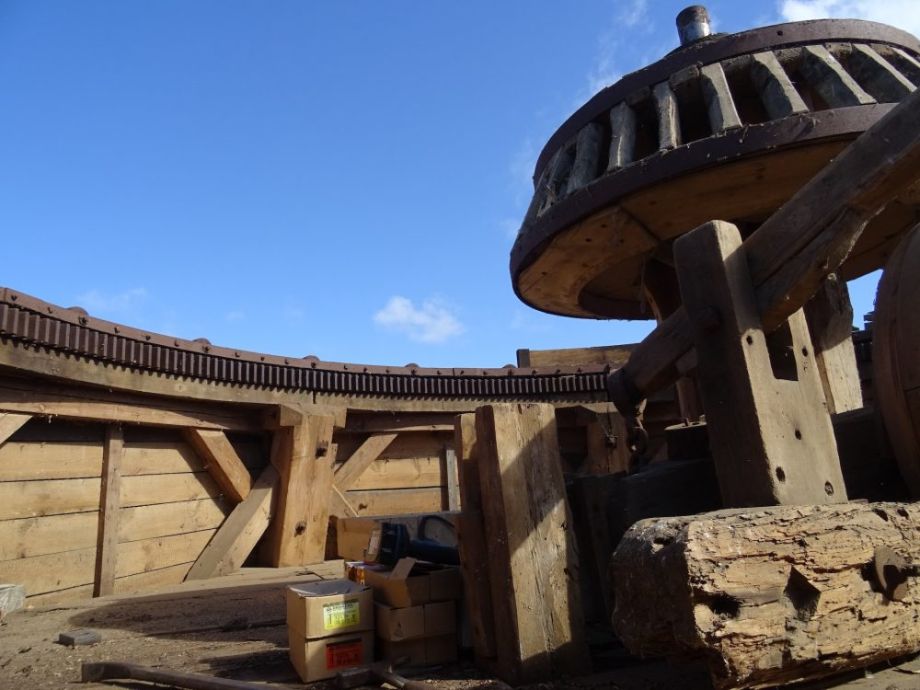

Abtragen Außenmauern, danach Fundament, Umfassungsmauerwerk neu
-

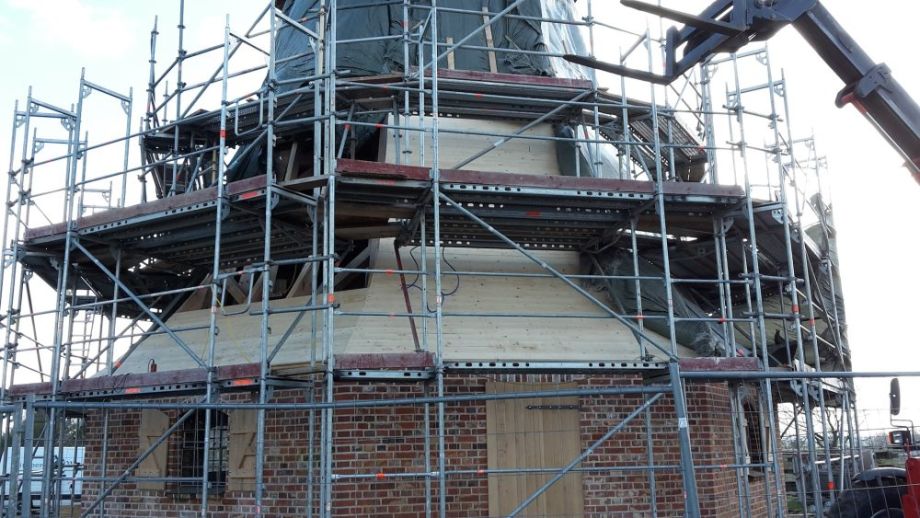

09/2016 – 06/2017

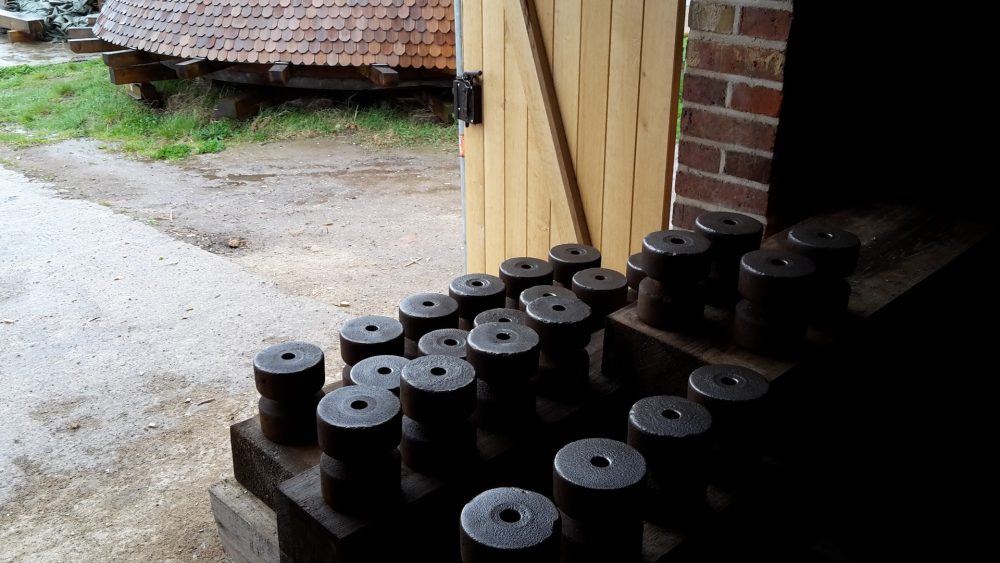

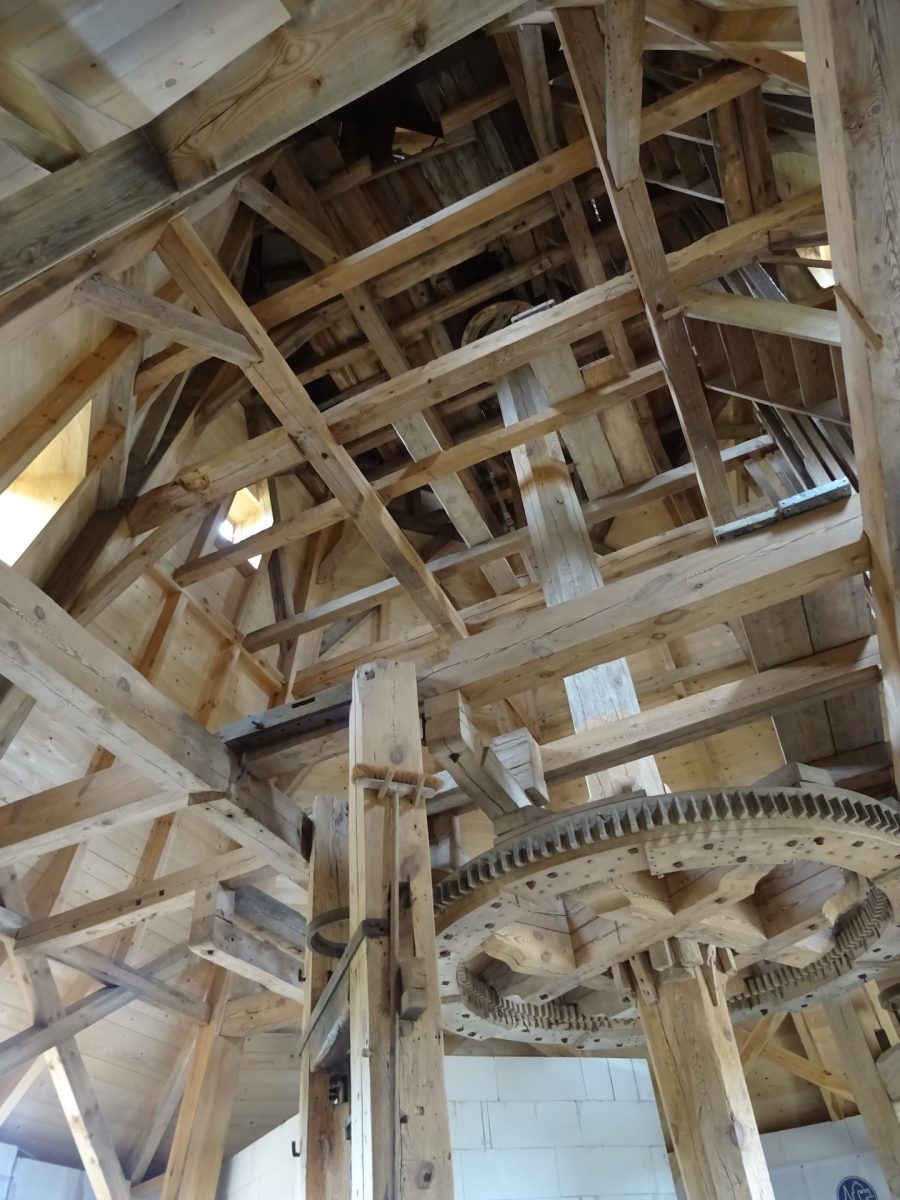

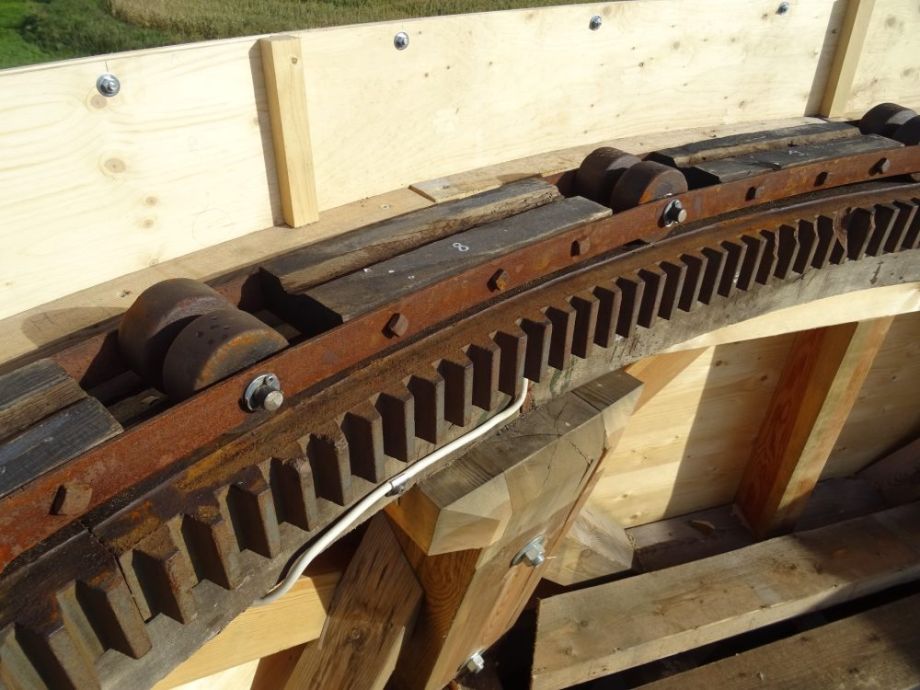

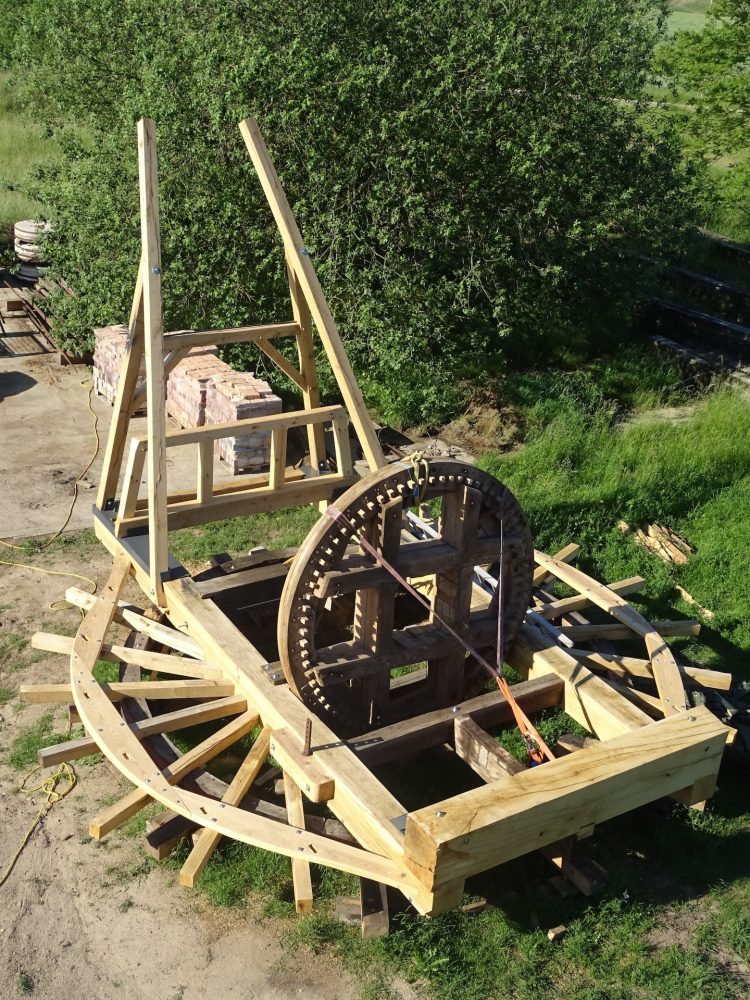

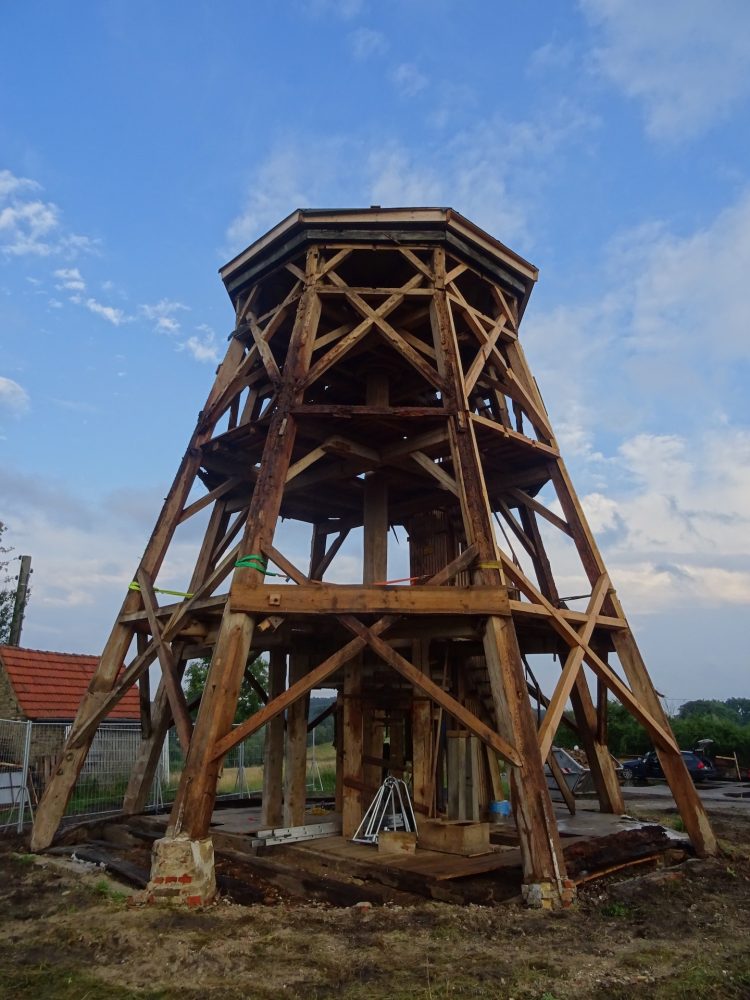

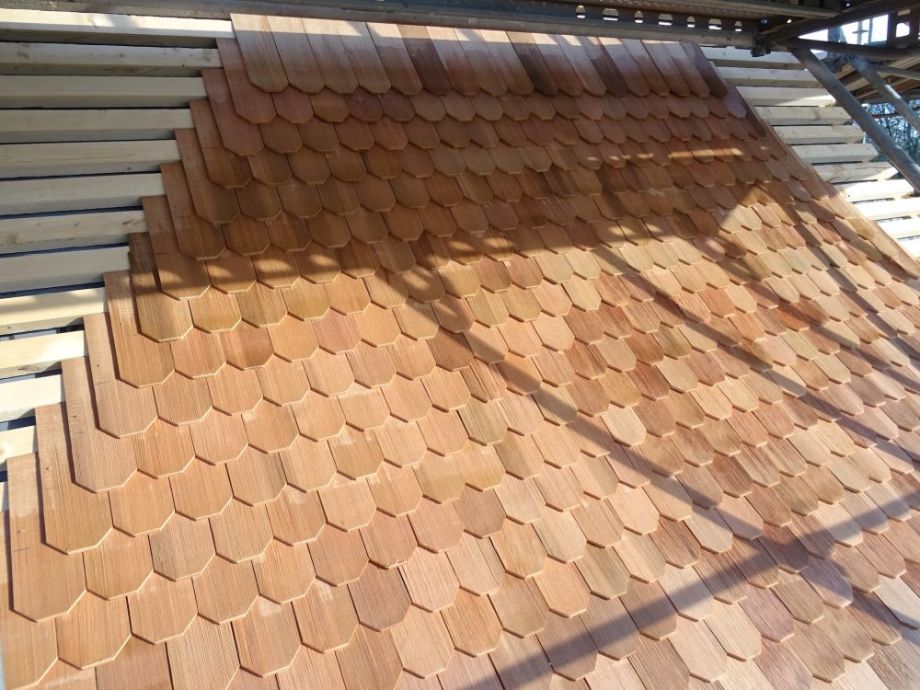

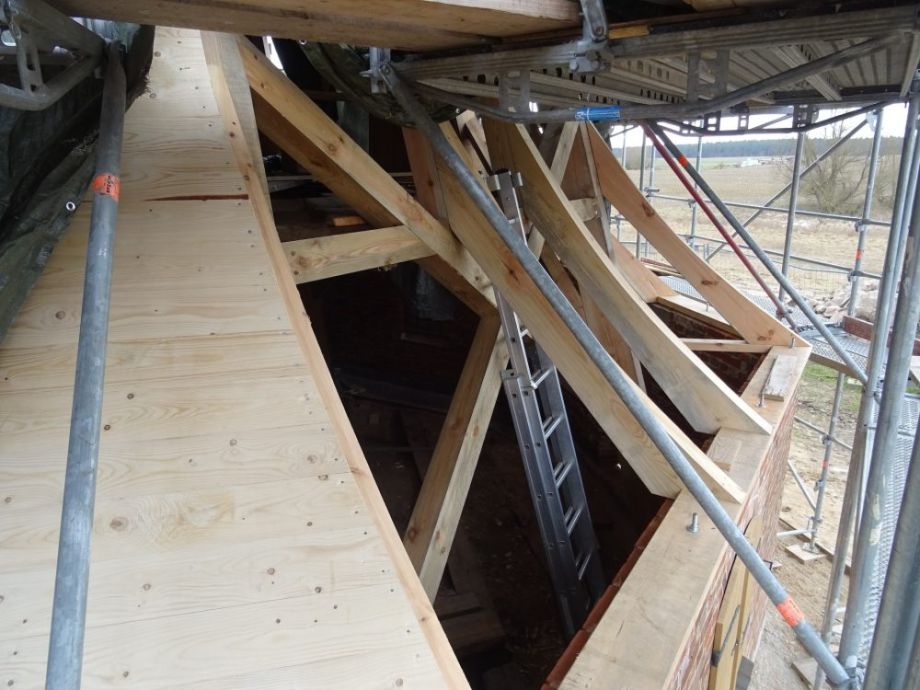

Komplettsanierung Achtkant-Tragwerk, sowie Außenschalung und Schindelung neu angelegt
-
09/2017

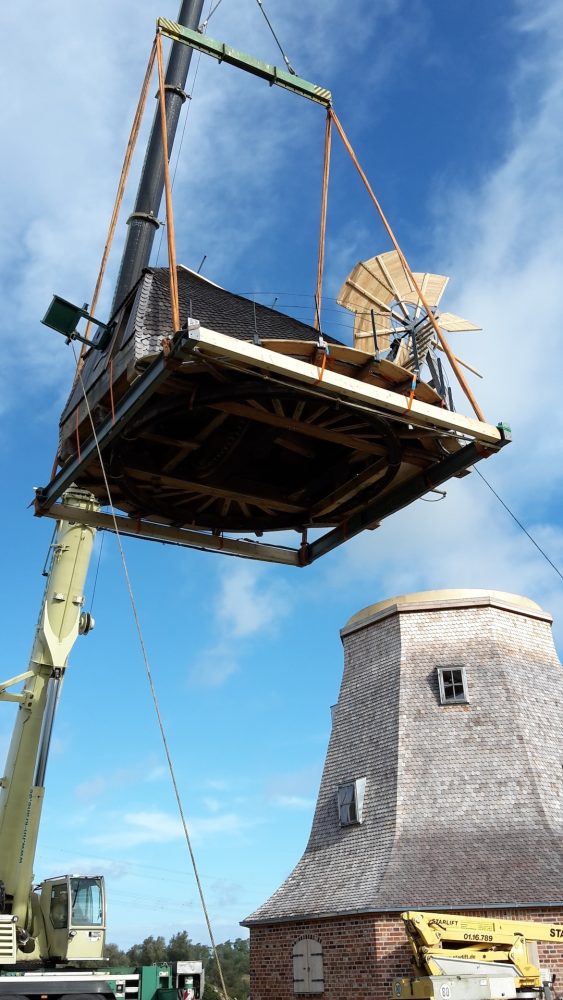

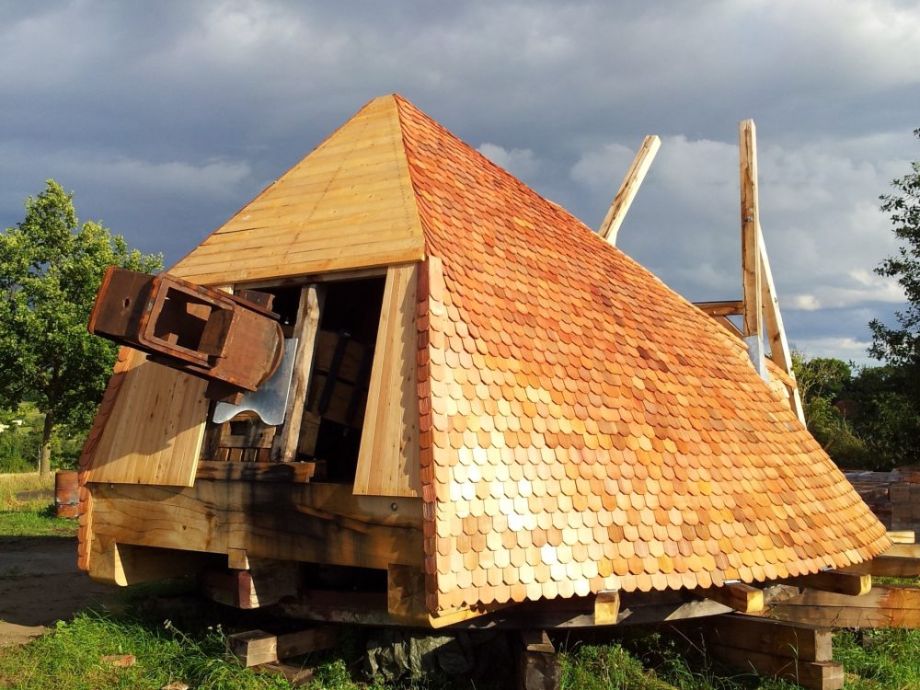

Neubau Windrose und Aufsetzen Kappe
-
05-06/2018

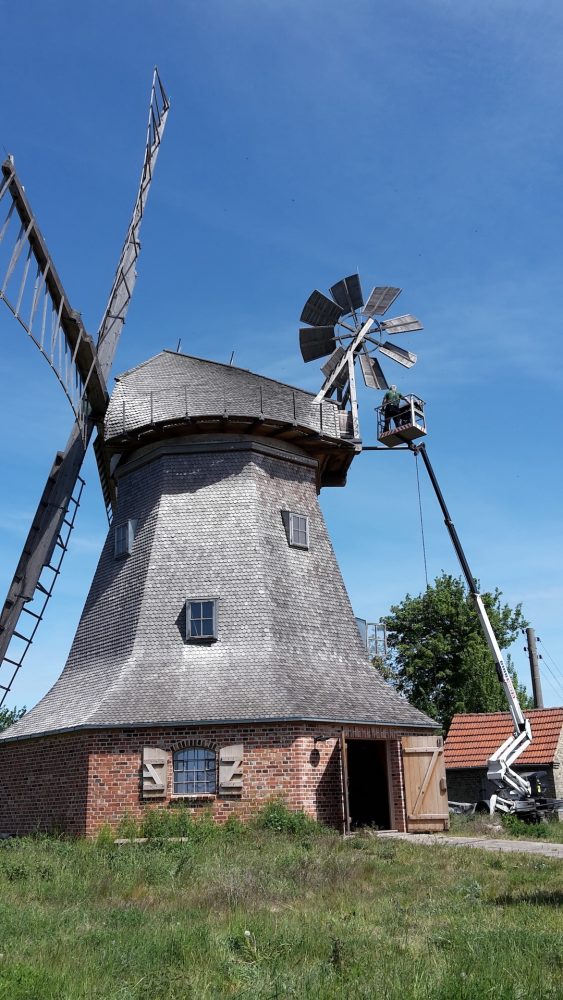

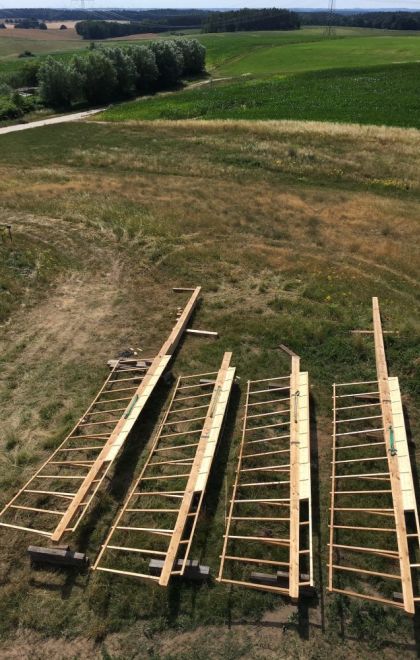

Herstellung und Montage Flügelkreuz
-
07/2018
Beginn des Innenausbaus mit Sanierung Fußböden, Treppen
-
08/2018
Einbau einer zeitgemäßen und vorschriftsmäßigen Blitzschutzeinrichtung
-
08/2019
Beginn des Einbaus von Komforteinrichtungen zu zeitgemäßem Wohnen unter Beachtung der denkmalpflegerischen Auflagen zum Nutzungskonzept (Isolation und Innenverschalung, Elektroinstallation, Heizung, Sanitär- und Kücheneinrichtung)
-
06/2021

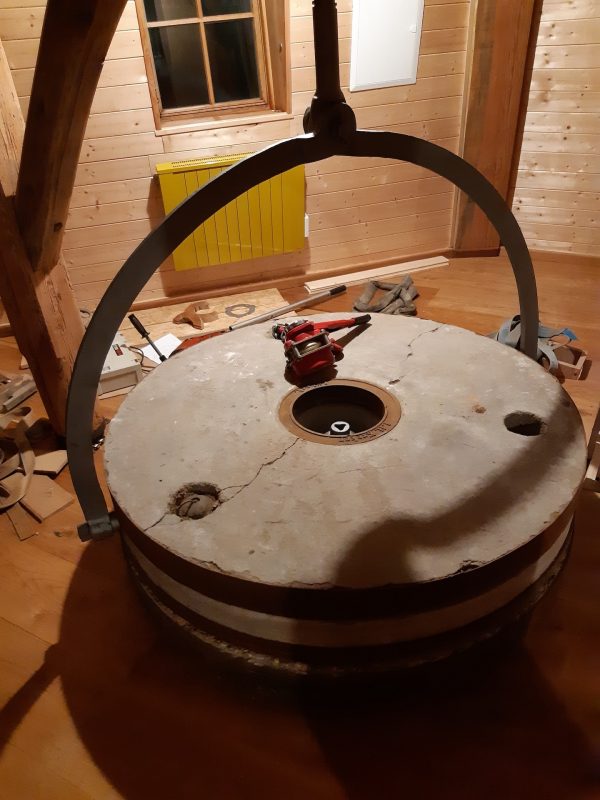

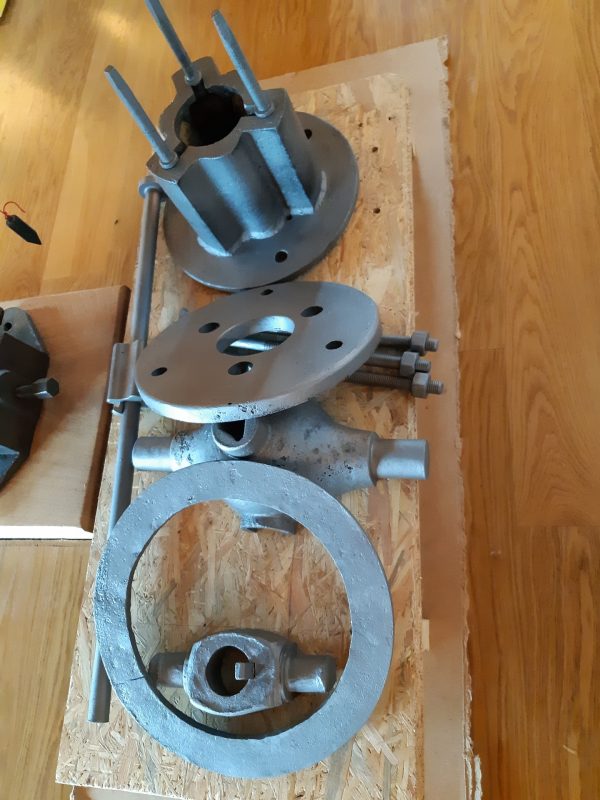

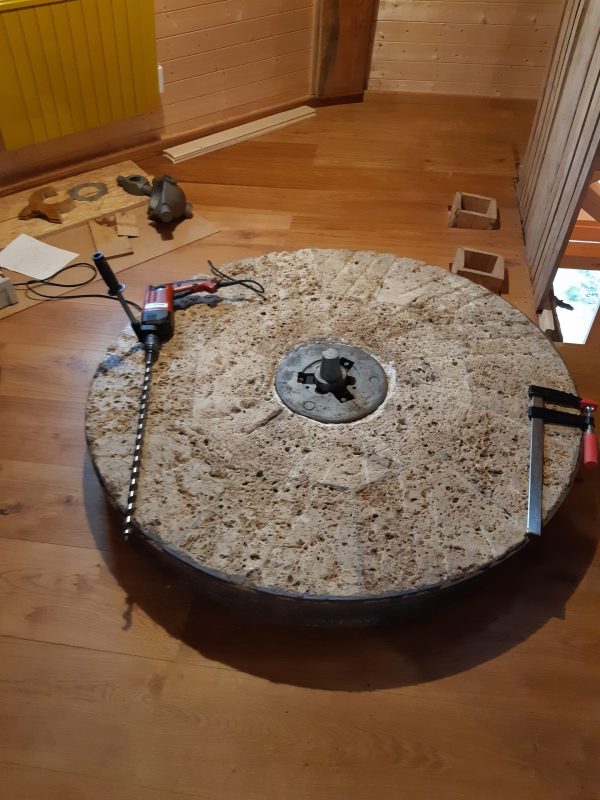

Beginn der Aufarbeitung und des Wiedereinbaus der originalen Mühlentechnik
-
09/2024
Neuorganisation der ausstehenden Sanierungsarbeiten der Mühlentechnik
-
08/2026
voraussichtlicher Nutzungsbeginn
